Thi công nền sân pickleball

Đinh Tuấn Hải
Ngày đăng: 08/04/2026

Để lựa chọn và thi công nền sân pickleball hiệu quả, đúng mục đích và đạt chất lượng tốt, tiết kiệm chi phí, bạn cần hiểu rõ: Cấu tạo nền sân pickleball, các loại nền sân pickleball, ưu và nhược điểm của từng loại nền sân. Bài viết này sẽ giúp bạn làm rõ.

Cấu tạo nền sân pickleball

Cấu tạo nền sân bê tông xi măng

Cấu tạo nền bê tông xi măng sân pickleball
Cấu tạo nền bê tông xi măng sân pickleball



Ưu điểm:

  • Dễ thi công, dễ sửa chữa

Nhược điểm:

  • Mặt sân cứng hơn
  • Trải nghiệm người dùng thường không tốt như nền sân asphalt.

Cấu tạo nền sân asphalt

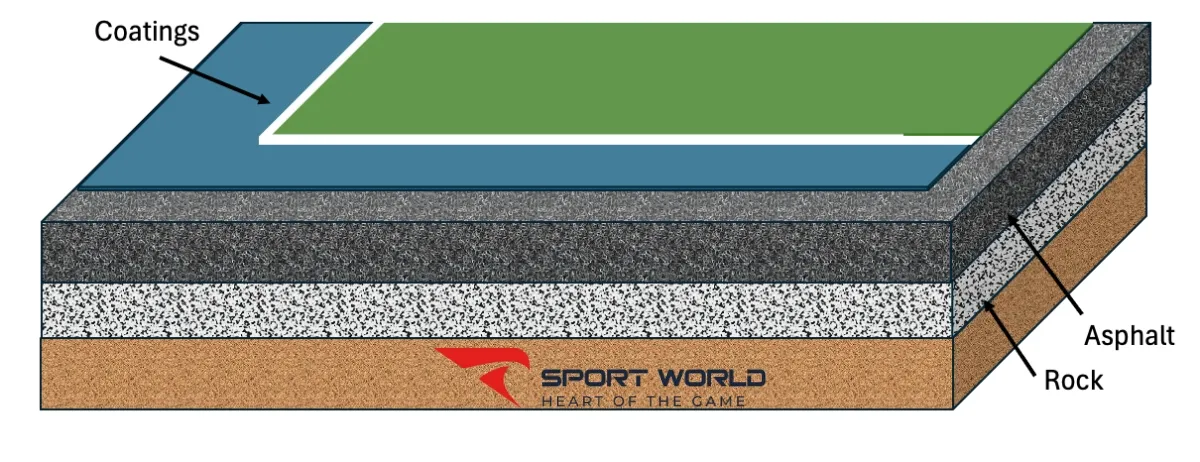

Cấu tạo nền asphal sân pickleball
Cấu tạo nền asphal sân pickleball

Ưu điểm:

  • Nền sân bền hơn
  • Độ nảy bóng chuẩn hơn

Nhược điểm:

  • Khó thi công, yêu cầu phải có đội ngũ thợ lành nghề.
  • Phụ thuộc vào khoảng cách từ vị trí thi công đến trạm trộn bê tông nhựa.
  • Chi phí thi công thường sẽ cao hơn nền bê tông xi măng.

Các bước thi công nền sân pickleball

Để đảm bảo thi công nền sân pickleball chất lượng, cần tuân thủ các bước sau đây:

Thi công nền đất hữu cơ

  • Tiến hành đo đạc cao độ tự nhiên bằng máy thủy bình, xác định hướng thoát nước cũng như độ dốc của sân.
  • San gạt nền đất hữu cơ theo cao độ đã định vị
  • Lu nèn nền đất hữu cơ đạt tối thiểu K90, với những vị trí nền đất yếu do có túi bùn bên dưới hoặc nền đất phía dưới quá yếu, phải tiến hành múc toàn bộ nền đất yếu đó và đổ cát san lấp hoặc subbase sau đó lu nèn kỹ lại.
  • Thiết kế độ dốc nền từ 0,8 – 1,0% hướng về rãnh thoát nước.
  • Đào hoặc đắp bù để đạt cao độ thiết kế.

Yêu cầu: Đảm bảo nền đất phẳng, chắc, không lún cục bộ, tạo độ dốc thoát nước ngay từ giai đoạn thi công lớp đất hữu cơ.

Thi công đá cấp phối

  • Trải cấp phối đá dăm thành từng lớp dày 13–15 cm, gạt đều theo cao độ đã được định vị theo độ dốc của sân
  • Tiến hành lu tĩnh để ổn định lớp đá cấp phối.
  • Dùng lu rung 6–10 tấn đầm đều từng lớp đến khi đạt độ chặt K ≥ 0,95.
  • Kiểm tra cao độ bằng máy laser leveling hoặc thước nhôm 3m, sai số cho phép ±2 mm.
  • Phun nước định hình và lu lại trước khi thi công lớp kết cấu chính.

Yêu cầu: Đảm bảo mặt nền cứng, bằng phẳng, không có túi khí hay điểm yếu.

Thi công lớp móng
Thi công lớp đá cấp phối cho sân pickleball

Thi công lớp bê tông xi măng

  • Cốt thép: đặt lưới thép D6–D8, ô 150×150 mm nổi trên con kê, cách đáy 2–3 cm.
  • Đổ bê tông mác ≥ 250 (tương đương 20 MPa):
    • Cấp phối xi măng: nước – xi măng < 0,55, độ sụt 6–8 cm.
    • Dày 10–12 cm, chia ô 4×4 m.
    • Đầm dùi đều, tránh rỗ tổ ong.
  • Tạo khe giãn nở:
    • Khoảng cách khe: 4–5 m, rộng 8–10 mm.
    • Trám keo bitum đàn hồi (ASTM D1190).
  • Bảo dưỡng:
    • Giữ ẩm tối thiểu 7 ngày, che phủ tránh nắng gắt.
  • Kiểm tra độ phẳng:
    • Dùng thước 3 m → sai số ≤ 3 mm/3 m (ASTM E1155).

Yêu cầu: Đảm bảo nền cứng, phẳng, không nứt, không thấm nước, sẵn sàng cho lớp phủ.

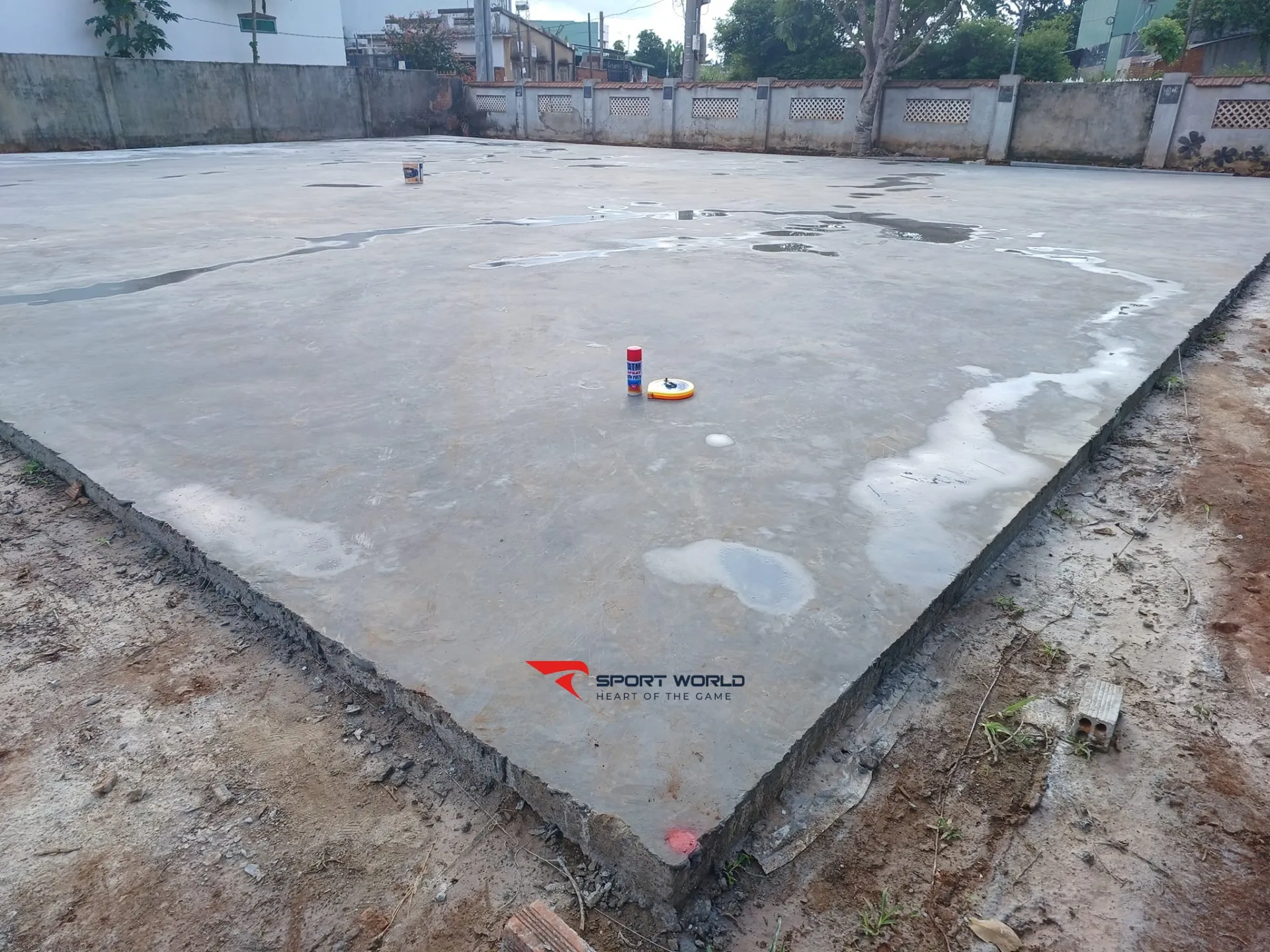

Thi công nền bê tông sân pickleball
Thi công nền bê tông sân pickleball

Thi công lớp asphalt

  • Tưới lớp nhũ tương thấm bám.
    • Nhũ tương thấm bám là hỗn hợp nhựa đường, nước và chất nhũ hóa, có độ nhớt thấp, dùng phun lên lớp móng đá dăm để tạo cầu nối liên kết, chống thấm và ổn định bề mặt trước khi thảm bê tông nhựa
    • Sử dụng bình tưới lớp nhũ tương lên trên bề mặt đá cấp phối, đảm bảo lớp nhũ tương được tưới đều lên trên bề mặt trước khi trải bê tông nhựa.
  • Rải lớp asphalt:
    • Dày 40–50 mm, rải ở 135–150°C.
    • Lu lèn bằng lu tĩnh  để ổn định lớp asphalt.
    • Lu rung, đạt độ chặt ≥ 97%.
  • Rải lớp asphalt bề mặt:
    • Dày 25–30 mm, hạt mịn 0–5mm, tạo bề mặt phẳng, độ nhám 0,5–0,7
    • Việc rải lớp asphalt bề mặt với hạt mịn chỉ áp dụng nếu bê tông asphalt lớp đầu tiên sử dụng hạt thô.
  • Làm nguội tự nhiên:
    • Không tưới nước, không để xe cơ giới lên trong 48 giờ đầu.
  • Kiểm tra:
    • Không đọng nước sâu hơn 2mm sau 30 phút.

Yêu cầu: Đảm bảo nền phẳng, thoát nước nhanh, bám sơn tốt, độ bền 8–10 năm.

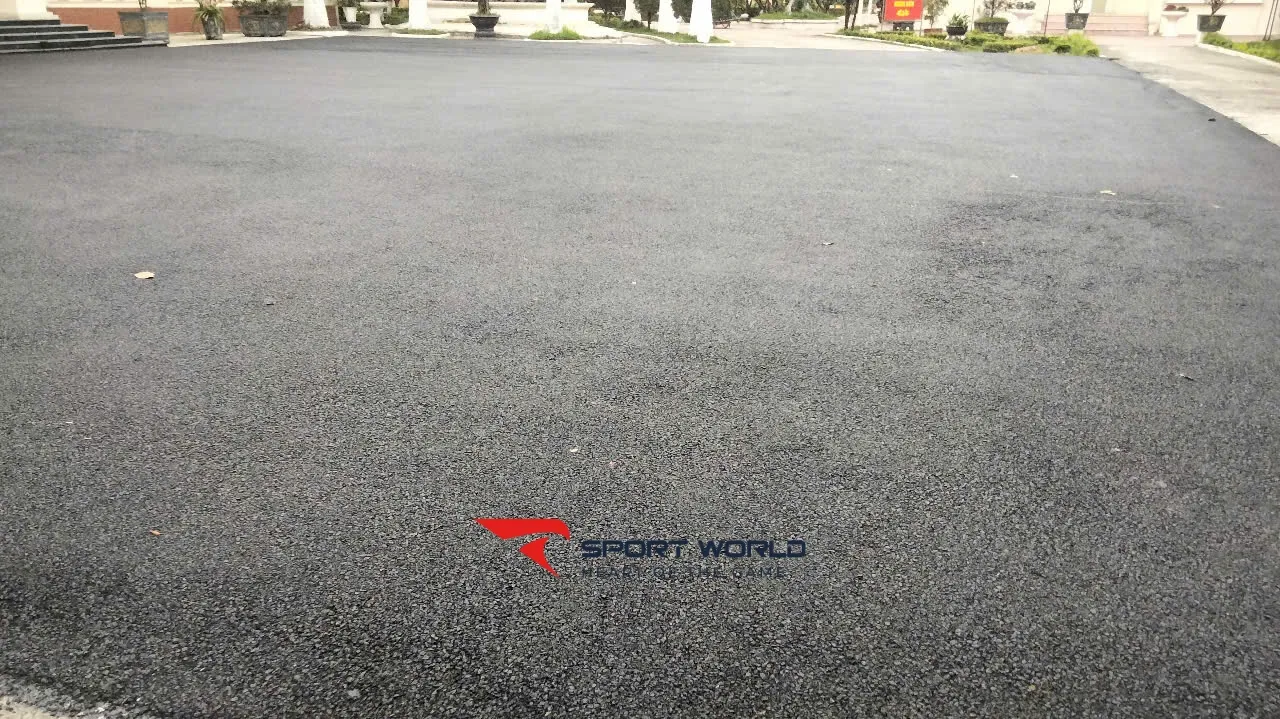

Thi công nền asphalt
Thi công nền asphalt

Kiểm tra chất lượng nền sân pickleball

  • Nếu phát hiện sai lệch >3 mm, cần mài phẳng hoặc phủ lớp tự san phẳng.
  • Chỉ khi toàn bộ các thông số đạt yêu cầu, nền mới được phép phủ lớp hoàn thiện.

Chi phí thi công nền sân pickleball

Hạng mục Thời gian Ghi chú Chi phí tham khảo
Nền bê tông 10–14 ngày Gồm đổ và bảo dưỡng 300.000 – 400.000 VNĐ/m²
Nền asphalt 5–7 ngày Nhanh khô, thi công rải nóng 400.000 – 550.000 VNĐ/m²
Kiểm tra & nghiệm thu 2–3 ngày Độ phẳng, dốc, thoát nước
Thi công lớp phủ 3–5 ngày Sơn acrylic/PU/PVC

Bảo trì nền sân pickleball sau thi công

  • Với nền bê tông xi măng:
    • Sau khi đổ bê tông xi măng, bạn phải định kỳ tưới nước, đảm bảo dưỡng ẩm mặt bê tông trong 48h. Đây là thời gian dưỡng ẩm rất quan trọng, giúp cho bê tông đủ nước để đảm bảo độ cứng
    • Sau thời gian 48h mới được cắt khe co giãn bê tông.
    • Che phủ để đảm bảo không bị nước mưa hắt vào mặt sân
  • Với nền bê tông asphalt thi công bằng carboncor
    • Che phủ để đảm bảo không bị nước mưa hắt vào mặt sân
  • Tuyệt đối không cho xe cơ giới hay vật nặng di chuyển trên mặt sân sau khi đã thi công hoàn thiện.

Xem thêm

Bài viết liên quan

Câu hỏi thường gặp

Nền asphalt sân pickleball dày bao nhiêu là chuẩn?

Không có tiêu chuẩn về độ dày nền asphalt sân pickleball, tuy nhiên từ kinh nghiệm thi công hàng trăm sân pickleball chúng tôi đề xuất

  • Sử dụng asphalt nóng: độ dày nền asphalt sân pickleball nên dày từ 4cm - 5cm sau khi lu nèn chặt.
  • Sử dụng carboncor: độ dày nền asphalt sân pickleball nên dày từ 2cm - 4cm sau khi lu nèn chặt.

Chú ý: Phải thi công nền chuẩn các bước, từ nền đất hữu cơ, lớp cấp phối, lớp nhũ tương thấm bám, đồng thời phải chắc chắn độ phẳng mặt và độ dốc thoát nước trước khi trải asphalt hoặc carboncor
